Sanierung Teil 1 (Sommer 2005)

Die Tage danach

Die Zeugnisse waren kaum ausgeteilt, die Schülerinnen und Schüler wie auch viele Lehrerinnen und Lehrer in den verdienten Urlaub entschwunden, da dröhnten die Bohrhämmer, da kreischten die Trennscheiben, da zischten die Schweißbrenner quer durch die beiden Klassentrakte. Staub beeinträchtigt die Sicht und erschwerte das Atmen. Nach wenigen Stunden waren gewohnte Anblicke verschwunden, vergeblich suchte man nach Vertrautem.

Gut 1,4 Millionen Euro werden in diesem Sommer in zwei der drei Flügel des Hauptgebäudes investiert. Das entspricht der ursprünglich von der Stadt geplanten Gesamtsumme für die Kuhlo-Realschule, einer Summe, die aus Sicht jener, die jeden Tag in diesem Gebäude arbeiten, von Anfang an als viel zu klein eingestuft worden war. So bleibt es in diesem Sommer und Herbst bei einem ersten Schritt, erst im Sommer 2006 wird dann - hoffentlich - der Verwaltungstrakt und das Nebengebäude saniert.

Da viele unter uns erst zu Wiederbeginn des Unterrichts am 22. August das Ergebnis der bis dahin erfolgten Sanierung begutachten werden, soll an dieser Stelle die Entwicklung schrittweise verfolgt werden. Erst dann wird man richtig einschätzen können, welcher Arbeitsaufwand bewältigt werden musste, welche Leistung aller beteiligten Firmen dem Endprodukt zu Grunde liegt.

01 04

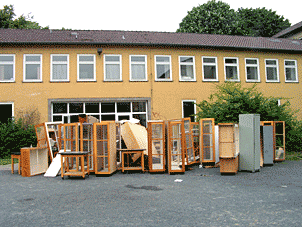

03
4. und 5. Juli: Ausräumen der Räume
Abnehmen der Vorhänge
Transport der Umzugskartons
02

Generalstabsmäßig von Herrn Bittner und Frau Dorscheid vorbereitet landen alles Mobiliar und sonstige Gegenstände entweder in der Aula oder der kleinen Turnhalle, die dafür vorher ausgelegt worden waren.

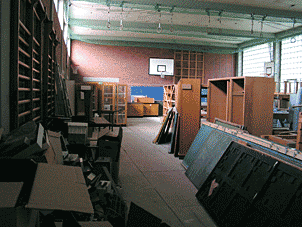

27
07

6. Juli 2005

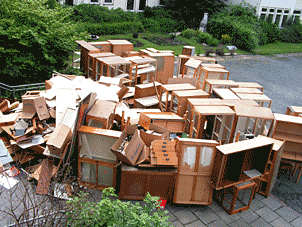

Der Abfallberg vor den Türen des Verwaltungstraktes wuchs stündlich und wartete auf die Sperrmüllabfuhr.

28

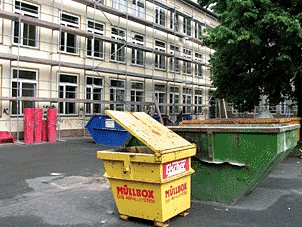

15

08
14

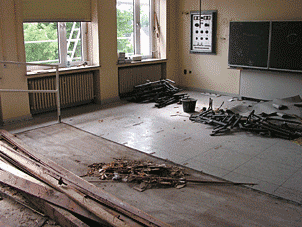

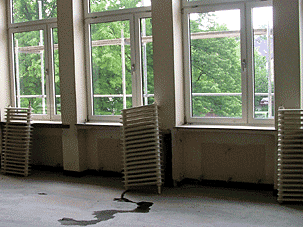

7. Juli 2005: Müllcontainer zu hauf
Frisch aufgefüllte Feuerlöscher

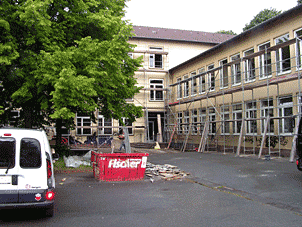

Einrüstung der schulhofseitigen Flügel
12
21
20

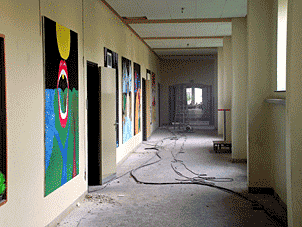

Energieadern durchziehen Flure und Räume
Alte Systeme werden abgebaut und entsorgt.
Müllhalden überall
23
25
24
8. Juli 2005: Physikraum I
Fleißige Bauarbeiter
Physikraum 2
18
13

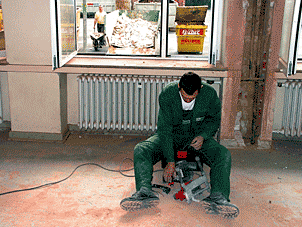

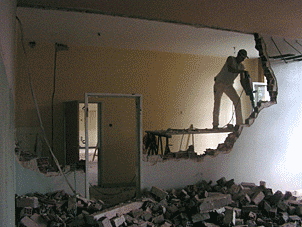

19

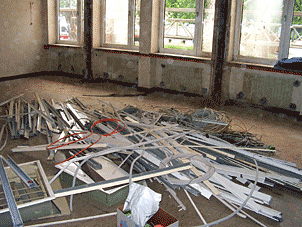

Aufgeschlitze Wände, ausgetrennte Rohre
Arbeit und Staubschutz!?
Abgetragene Wände
34
46
29

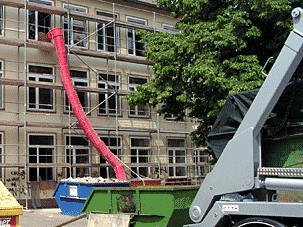

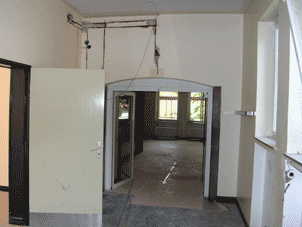

11. Juli 2005: Draußen vor dem Tore warten...
Fensterrahmen auf ihren Einbau im Foyerbereich.

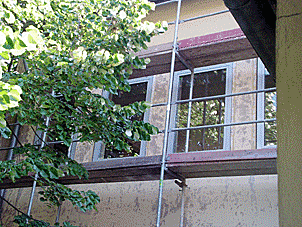

Lasten werden hochgehievt,
30
45
40
Schutt rutscht in die Tiefe.

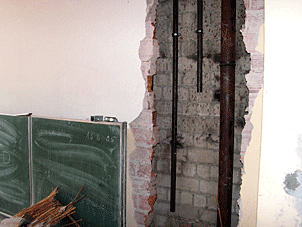

Drinnen werden dicke Löcher gebohrt ...
und dünne Stege geschlitzt.

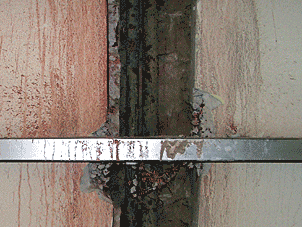

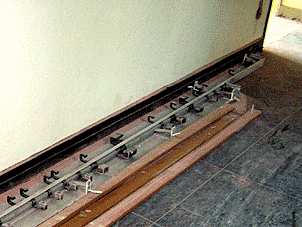

38
37
43
Abgeschraubte Garderobenleisten,
verkratzte "umarbeitete" Garderobenleisten

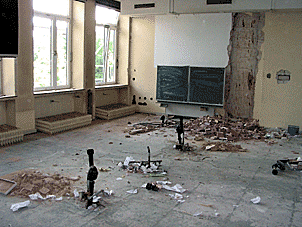

Das Ende eines Physikraumes!
54

48
56
12. Juli 2005: Karl Kuhlo ist "not amused" über
Zerstörungen wie hier an der Treppe oder auf den
Toiletten. Doch Veränderungen nahen am Tag 2

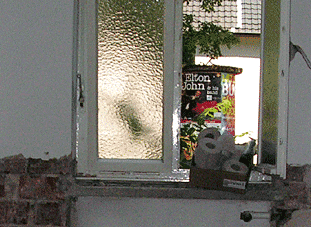

56a 55
52
nach dem Elton John Konzert auf der Alm, sprich
Schüco-Arena, in Form von Kabeltrommeln,
neuen Leitungsrohren,
58 51 47
Wasseranschlüssen in den Klassenräumen

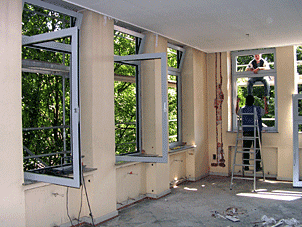

und neuen Fenstern am Haupteingangsbereich.
deckenverkleidung
isolierung
foyerverglasung
3. August 2005:  Erste Decken werden verkleidet.

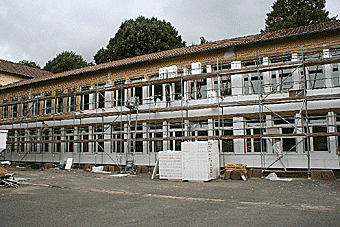

Die Fassadenisolierung geht voran.
Neue Verglasung im Eingangsfoyer.
verspachtelung
bodenbelag
sperrmuellentsorgung

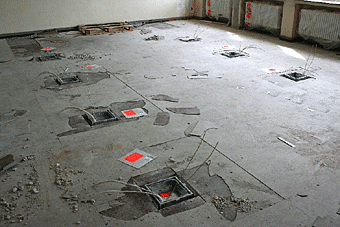

Klassenböden werden gespachtelt, und ein erster blauer
Bodenbelag liegt im zukünftigen Serverraum. Derweil ist
endlich der Sperrmüll entsorgt. Außerdem sorgt
stadtklar
malerarbeiten

Heizkörperklau

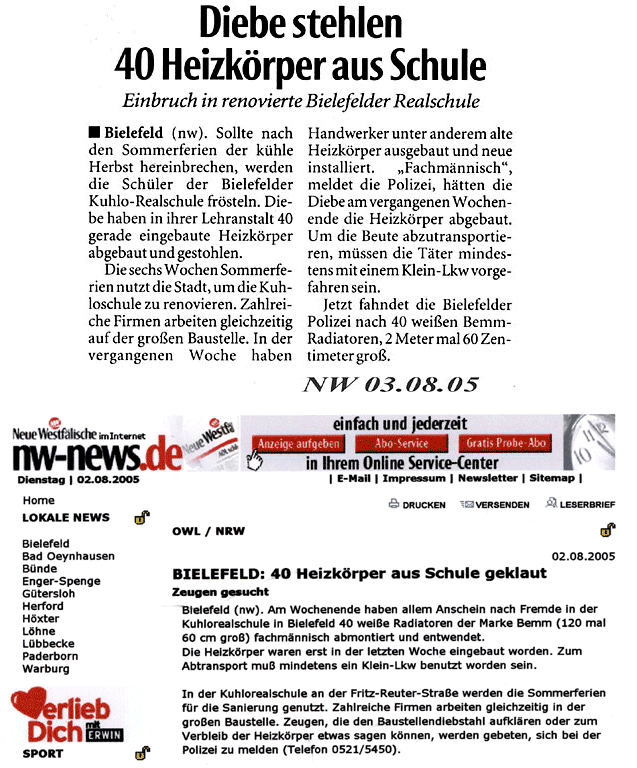

NW Bericht

(mit "leichter" Übertreibung:
statt 40 nur 20 geklaute
Heizkörper)
STADTKLAR für die Entferung der Graffiti, während
andere legal die Klassen bemalen.  - Schreck nach dem
Wochenende: Klau am Bau!

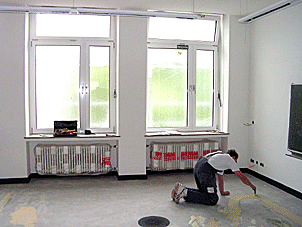

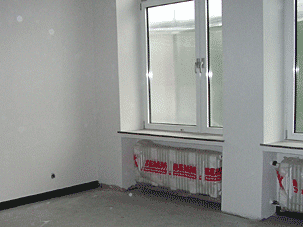

gestrichen
beleuchtung
96

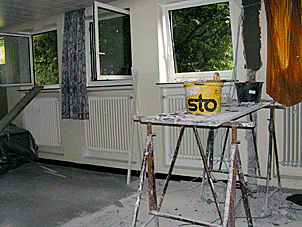

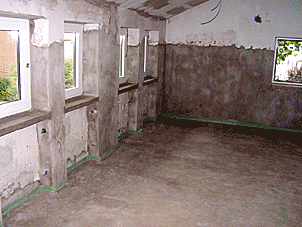

5. August 2005: Frisch gestrichen von der Decke bis
zu den Leisten - dazu mit neuer Beleuchtung. Die Leitern
hoch treibt es manchen Maler ohne Höhenangst.
97 98
99

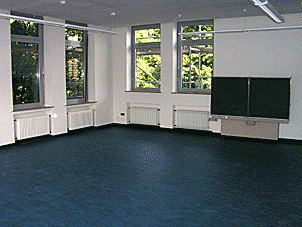

9. August 2005:  Klassenraum in neuem Glanz
Fußtritt gegen die Wand: noch kein Lautsprecherprotest
Noch unfertig: Bio-Sammlungsraum
101
102

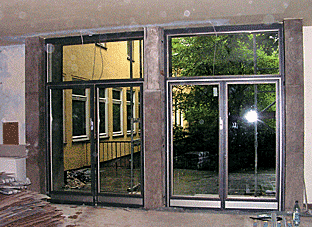

109
Vom Hausmeisterraum zum Klassenzimmer
Diese WCs werden in den Ferien nicht mehr fertig, dafür
aber die Haupteingangstüren.
106

105
108

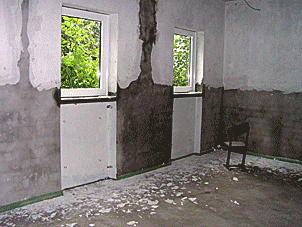

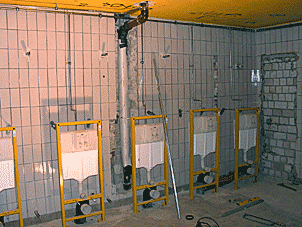

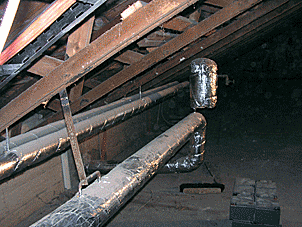

10. August 2005:   Unter dem Dach  - isolierte Rohre,
Kunst aus vergangenen Zeiten - und Staub.  Viel Dreck, wo demnächst Schüler in Gruppen arbeiten sollen.
110
bewegung
sanitaerblock
Auch die Fassade gewinnt ein neues Gesicht.

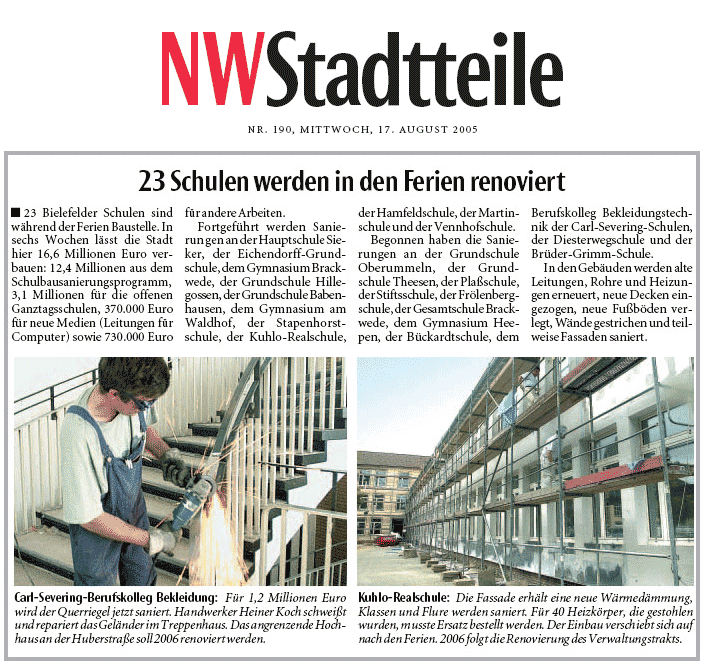

17. August 2005: Bewegungsmelder = Energiersparer
Farbakzente beim Sanitärblock

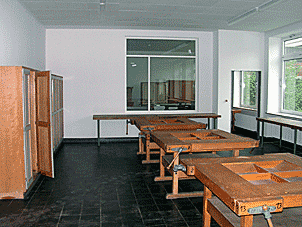

werkraum

Sanierungprojekte stadtweit
(NW Bericht)
115
Werkraum: Durchblick zu gefährlichen Maschinen

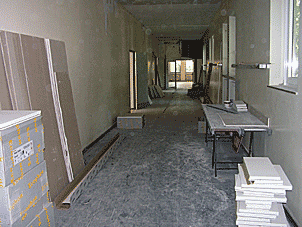

Freitag, 19. August 05: 3 Tage vor Unterrichtsbeginn:

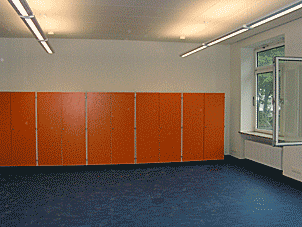

WCs nehmen Gestalt an, Verkleidungsgerüste

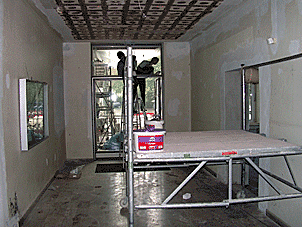

116
117
118
Neue Glastür zum Musikvorbereitungsraum,
Lampen noch Staub geschützt verhangen
Schmutz, wohin das Auge blickt
119
120
123

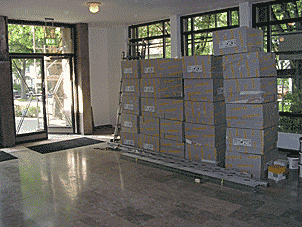

Material stapelt sich im Foyer.
Verdreckter Flur, vor fehlender Heizkörper, nebenan
wird noch Linoleum verlegt - in einer Staubwolke.
125

126

127
Eine Tür weiter sind Fensterputzer am Wirken.
Fa. "Heinzelmännchen" schuften wie solche Geister.
Ergebnis: Erste bezugsfertige Klassenräume, wenn
128
129
130
auch noch mit "Schönheitsfehlern", z.B. ohne Tafel.! Auf
diesem Flur soll morgen das Mobiliar lagern!??
Samstag, 20. August 05, 2 Tage vor Schulbeginn::
131
132
133
Eingeräumte Fachräume  -  aber die Maler sind noch im
Einsatz - und nicht nur sie (hier Arbeiten am Eckeingang)
Derweil türmt sich draußen wieder Sperrmüll.

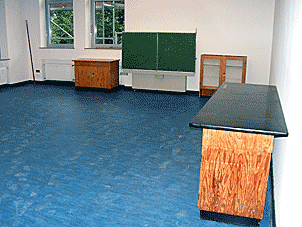

foyer werkraum H201
Sonntag, 21. August 2005: Ein Tag vor Schulbeginn -
's ist angerichtet - ihr Kinderlein kommet! Gewischt, und
teilmöbliert, so präsentieren sich die Klassenräume

klassenraum

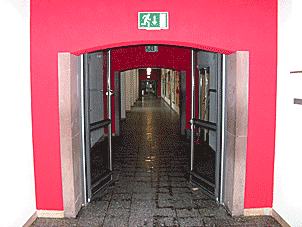

sauberer_flur
licht
und einige Frachräume.         Die Flure strahlen in neuem
Glanz, farblich wie lichttechnisch, selbst wenn hier und
da noch ein paar Heizkörper fehlen und mancher
nw_flur sonnenschutz 145
Pinselstrich noch folgen muss. Der NW Trakt bleibt eine

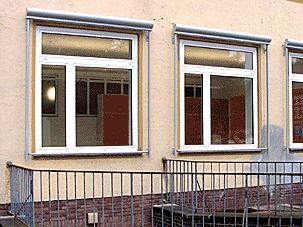

Baustelle bis zum Herbst.        Sonnenschutz ist zum Teil
installiert, mancher Anblick schockt noch immer.

Die Sanierung geht weiter, auch während der Schulzeit wird gewerkelt und das nicht immer zu wahren Freude der Schüler und Lehrer. Verfolgt die Geschichte weiter unter DIE SANIERUNG, TEIL 2
